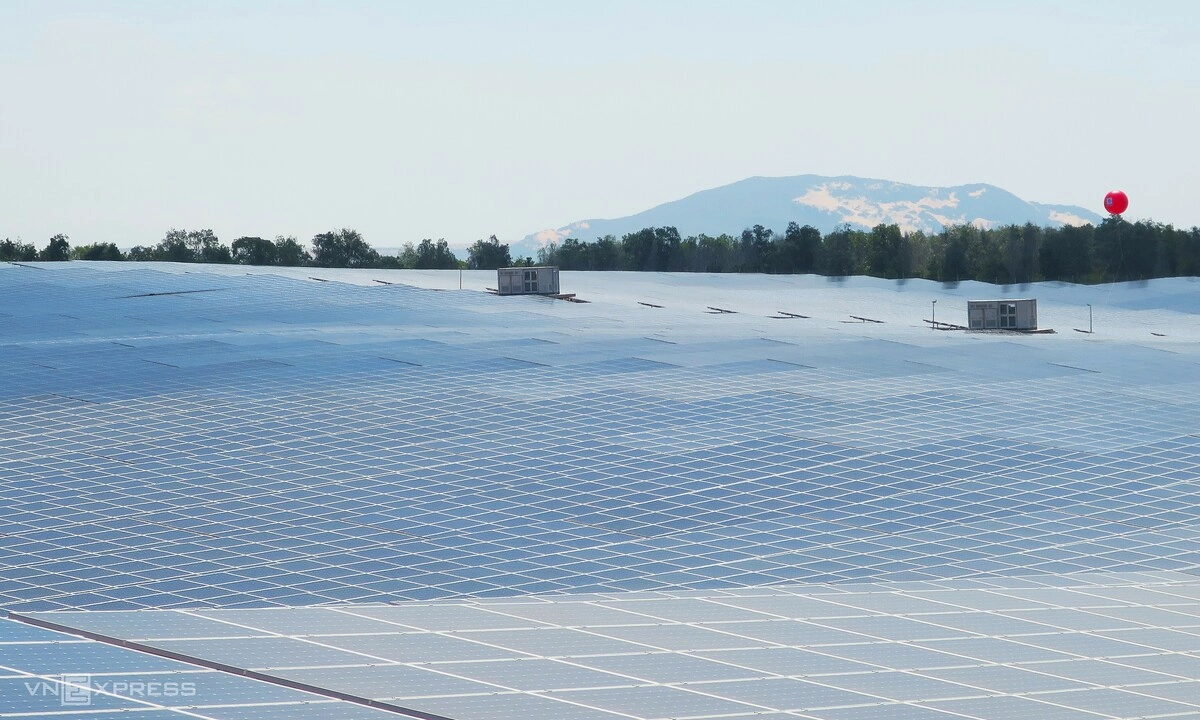

移行期の再生可能エネルギー39プロジェクトが、ベトナム電力グループ(EVN)との価格交渉の書類を未提出、または交渉を一時停止している。
商工省によると、9月23日時点で総容量494MWの7プロジェクトが、事業者の提案により電力売買契約の交渉を停止した。また、1700MW超の32プロジェクトが交渉書類を未提出である。
未提出のうち17プロジェクトは書類補正のため一時交渉見送りを提案し、15プロジェクトは返答していない。これらは新型コロナや土地、法的手続きの影響で計画通りに完了できなかった。
事業者らは、2023年初頭に発布された決定第21/2023号の価格枠の適用は、現在のコストに適合しないと主張する。そのため、再契約時の価格枠に基づく交渉を求めている。
商工省は、プロジェクトを早期に稼働させて給電するため、司法省や公安省、財務省、建設省に意見を求めた。
